Home Ηλεκτρισμός Ξεκινά η πόντιση του καλωδίου Σύρος-Λαύριο
Ξεκινά η πόντιση του καλωδίου Σύρος-Λαύριο

Ξεκινά η πόντιση του καλωδίου Σύρος-Λαύριο

0
0

Ξεκινά ίσως και σήμερα η πόντιση του πρώτου τμήματος (μήκους 28 χλμ) του υποβρύχιου καλωδίου από το Λαύριο έως τη Σύρο, στο πλαίσιο της Γ’ φάσης διασύνδεσης των Κυκλάδων.

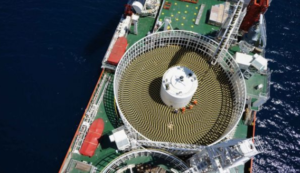

Την πόντιση έχει αναλάβει η Nexans και αναμένεται να ολοκληρωθεί εντός τριών 24ωρών, ώστε στη συνέχεια να ακολουθήσουν οι εργασίες για την προστασία του καλωδίου, βυθίζοντάς το μέσα στον πυθμένα της θάλασσας, για μεγαλύτερη ασφάλεια σε περιοχές όπου υπάρχει κίνδυνος ατυχήματος από αλιευτικές δραστηριότητες.

Με την εγκατάσταση του καλωδίου εναλλασσόμενου ρεύματος 150kV στο τμήμα αυτό, διασφαλίζεται η αξιόπιστη και οικονομική ηλεκτροδότηση των νησιών Σύρος, Πάρος, Νάξος και Μύκονος.

Επιπλέον, διπλασιάζεται η ικανότητα μεταφοράς ισχύος από και προς τα νησιά των Κυκλάδων, το οποίο θέτει τις βάσεις για υψηλότερη διείσδυση των Ανανεώσιμων Πηγών Ενέργειας στο Εθνικό Σύστημα.

Ο συνολικός προϋπολογισμός του έργου, το οποίο συγχρηματοδοτείται από ευρωπαϊκούς και εθνικούς πόρους, ανέρχεται στα 111 εκατ. ευρώ.

Ως προς το δεύτερο τμήμα (80 χλμ), αυτή θα ακολουθήσει εντός του α’ τριμήνου της επόμενης χρονιάς από την ανάδοχο εταιρεία, ώστε να ολοκληρωθεί έτσι το υποβρύχιο σκέλος της διασύνδεσης, φτάνοντας μέχρι στο σημείο προσαιγιάλωσης στη Σύρο.

Για το σύνολο του καλωδίου, η πόντιση θα διαρκέσει γύρω στις επτά ημέρες, και 20 ημέρες οι εργασίες προστασίας.

Ως εκ τούτου, προχωράει κανονικά κι εντός χρονοδιαγράμματος ώστε να ολοκληρωθεί το τέταρτο τρίμηνο του 2020 η υλοποίηση της Γ’ φάσης της Ηλεκτρικής Διασύνδεσης των Κυκλάδων από τον Ανεξάρτητο Διαχειριστή Μεταφοράς Ηλεκτρικής Ενέργειας (ΑΔΜΗΕ).

Την Τετάρτη 4 Δεκεμβρίου, εκπρόσωποι των Διοικήσεων του ΑΔΜΗΕ και της NEXANS, η οποία αποτελεί τον ανάδοχο του έργου, επισκέφθηκαν το ειδικό πλοίο που εκτελεί τις εργασίες πόντισης στο Λαύριο.

Ο κ. Μάνος Μανουσάκης, Πρόεδρος και Διευθύνων Σύμβουλος του ΑΔΜΗΕ δήλωσε σχετικά: «Ο Διαχειριστής υλοποιεί τις ηλεκτρικές διασυνδέσεις των νησιών σύμφωνα με τις δεσμεύσεις του. Η Γ΄ Φάση Διασύνδεσης των Κυκλάδων έχει επισπευστεί κατά δύο έτη, εξασφαλίζει την αδιάλειπτη τροφοδότηση των Κυκλάδων ακόμα και σε περιπτώσεις -προγραμματισμένης ή μη- θέσης εκτός λειτουργίας οποιασδήποτε εκ των υφιστάμενων διασυνδέσεων».

Η κ. Ragnhild Katteland, διευθύνουσα σύμβουλος της Nexans Norway ανέφερε σχετικά: «Είμαστε πολύ χαρούμενοι που θα συνεχιστεί η συνεργασία μας με τον καλό μας εταίρο, τον ΑΔΜΗΕ. Δεσμευόμαστε για την έγκαιρη ολοκλήρωση της Γ’ Διασύνδεσης των Κυκλάδων που αποτελεί πολύ σημαντικό έργο».
