  3. Μπλόκο στον Δυτικό Διάδρομο Πελοποννήσου- Τι προτείνει το ΥΠΕΝ
Μπλόκο στον Δυτικό Διάδρομο Πελοποννήσου- Τι προτείνει το ΥΠΕΝ

Μπλόκο στον Δυτικό Διάδρομο Πελοποννήσου- Τι προτείνει το ΥΠΕΝ

0

Το έργο διασύνδεσης του ΚΥΤ Μεγαλόπολης με την υφιστάμενη Γραμμή Μεταφοράς 400 kV Αχελώου – Διστόμου είναι έτοιμο κατά 98%.

Εκκρεμεί η τοποθέτηση δύο πυλώνων στα Καλάβρυτα εξαιτίας αντιδράσεων τοπικών παραγόντων. Συγκεκριμένα το  Πρωτοδικείο Καλαβρύτων αποφάσισε να το παγώσει ύστερα από τα ασφαλιστικά μέτρα, στα οποία κατέφυγε η Μονή Καλαβρύτων.

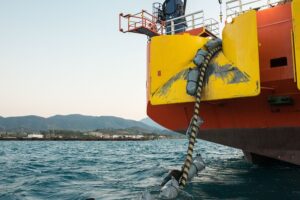

Ο ΑΔΜΗΕ εξετάζει εναλλακτικούς τρόπους επίλυσης ή παράκαμψης των αντιδράσεων αυτών. Στο έργο εντάσσεται και το υποβρύχιο καλώδιο 400 kV μεταξύ Ρίου και Αντιρρίου το οποίο έχει εγκατασταθεί ήδη από το καλοκαίρι του 2019.



Ο κ. Μάργαρης επισήμανε πως πρόκειται για τη θέσπιση ενός “κακού δεδικασμένου” καθώς ένα πλήρως αδειοδοτημένο και σχεδόν έτοιμο έργο “παγώνει” λόγω αντιδράσεων. Ωστόσο, επισήμανε πως το ΥΠΕΝ έχει αναλάβει τα ηνία και πλέον εξετάζεται το ενδεχόμενο της εύρεσης εναλλακτικών οδεύσεων των πυλώνων.

Ωστόσο, προσθέτει, πως αυτό το γεγονός θα οδηγήσει σε μία ακόμη καθυστέρηση της ολοκλήρωσης του έργου καθώς θα χρειαστεί να γίνουν νέες μελέτες και να δοθούν νέες άδειες για τους νέους πυλώνες που θα εγκατασταθούν.

Ο κ. Μάργαρης τόνισε πως το ΥΠΕΝ έχει υποσχεθεί να επιταχύνει τη διαδικασία την έκδοση αδειών. Ωστόσο, θα χρειαστούν άδειες από το Δήμο και φορείς της περιοχής με αποτέλεσμα να γίνεται εκτίμηση για αναμονή μισού χρόνου στην καλύτερη των περιπτώσεων.
